Tiến độ Blanca City

Khởi công 16/05/2025, sổ đỏ tổng cấp 12/05/2025, công viên nước Sun World 15ha đã vận hành từ 12/02/2026. Trang rà lại ngày 28/07/2026.

Phối cảnh tổng thể Blanca City nhìn từ biển Bãi Sau: dải khách sạn và trung tâm thương mại sát bãi cát, công viên nước ở lõi, các tháp căn hộ và khu thấp tầng mái ngói đỏ phía trong
Đây là phối cảnh của chủ đầu tư, không phải ảnh hiện trạng công trường. Ảnh hiện trạng cập nhật theo tháng, anh chị nhắn tôi gửi bản mới nhất.

Dự án đang ở giai đoạn nào tính tới tháng 07/2026

Blanca City đã khởi công 16/05/2025, có sổ đỏ tổng từ 12/05/2025, và đã có một tiện ích lớn vận hành thật là công viên nước Sun World 15ha, mở cửa 12/02/2026. Phân khu nhà ở tới hạn sớm nhất là khu thấp tầng Casa, tính theo ngày ký của từng khách.

16/05/2025

Ngày khởi công dự án

12/05/2025

Ngày cấp sổ đỏ tổng, số AA 00619941

12/02/2026

Ngày Sun World 15ha khai trương

96,6ha

Quy mô toàn dự án, có khoảng 850m bờ biển riêng

Một điều nên tách bạch trước khi đọc phần còn lại của trang: mỗi phân khu có ba mốc khác nhau chứ không phải một. Nhận nhà để sử dụng là lúc được vào ở hoặc khai thác. Bàn giao chính thức là mốc pháp lý, bắt đầu tính bảo hành và thời gian miễn phí quản lý. Ra sổ là bước cuối cùng, nằm sau cả hai mốc kia. Người bán hay gộp ba thứ này vào một chữ bàn giao, và đó là chỗ sinh hiểu lầm đắt nhất.

Công trường tháng 07/2026 đang làm những gì

Bốn mũi thi công chạy song song trong tháng 07/2026: hạ tầng kỹ thuật, hoàn thiện mặt ngoài khu thấp tầng, hầm và đài móng khối cao tầng, cùng phần tiện ích nội khu. Số liệu và ảnh dưới đây lấy từ bản tin tiến độ tháng 07/2026 của chủ đầu tư.

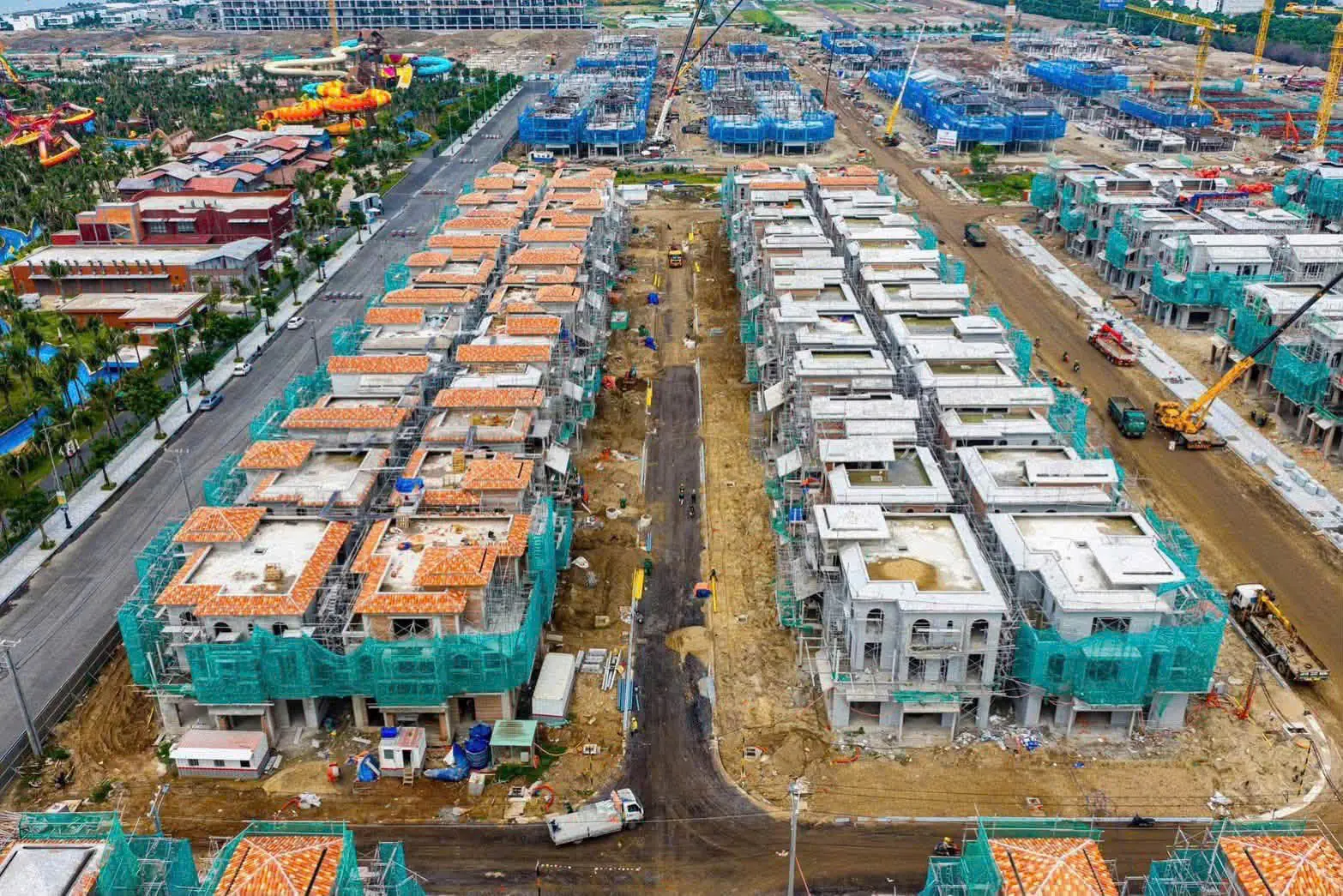

Ảnh chụp công trường khu thấp tầng Casa Blanca City tháng 07/2026, các dãy biệt thự đã xây xong tường, một số căn đã lợp mái ngói đỏ và hoàn thiện mặt ngoài, số còn lại vẫn quây giàn giáo
Khu thấp tầng Casa: tường đã xây xong, một phần đã lợp mái và hoàn thiện mặt ngoài, phần còn lại còn giàn giáo.

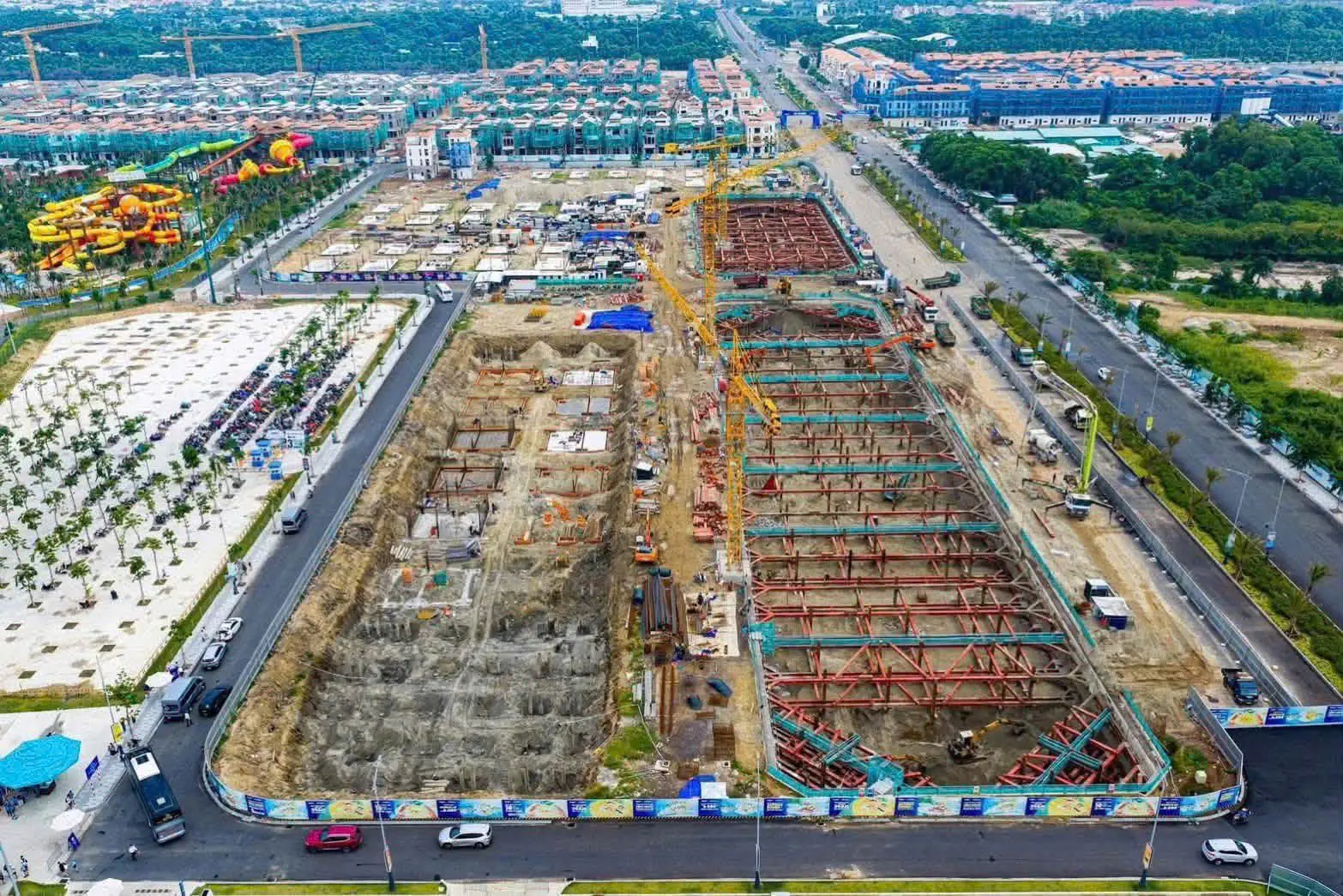

Ảnh chụp công trường một phân khu cao tầng Blanca City tháng 07/2026, hố móng lớn với hệ cốp pha đỏ và cần cẩu tháp, bên trái là công viên nước đã vận hành
Một phân khu cao tầng đang thi công hầm và đài móng, ngay cạnh công viên nước đã vận hành.

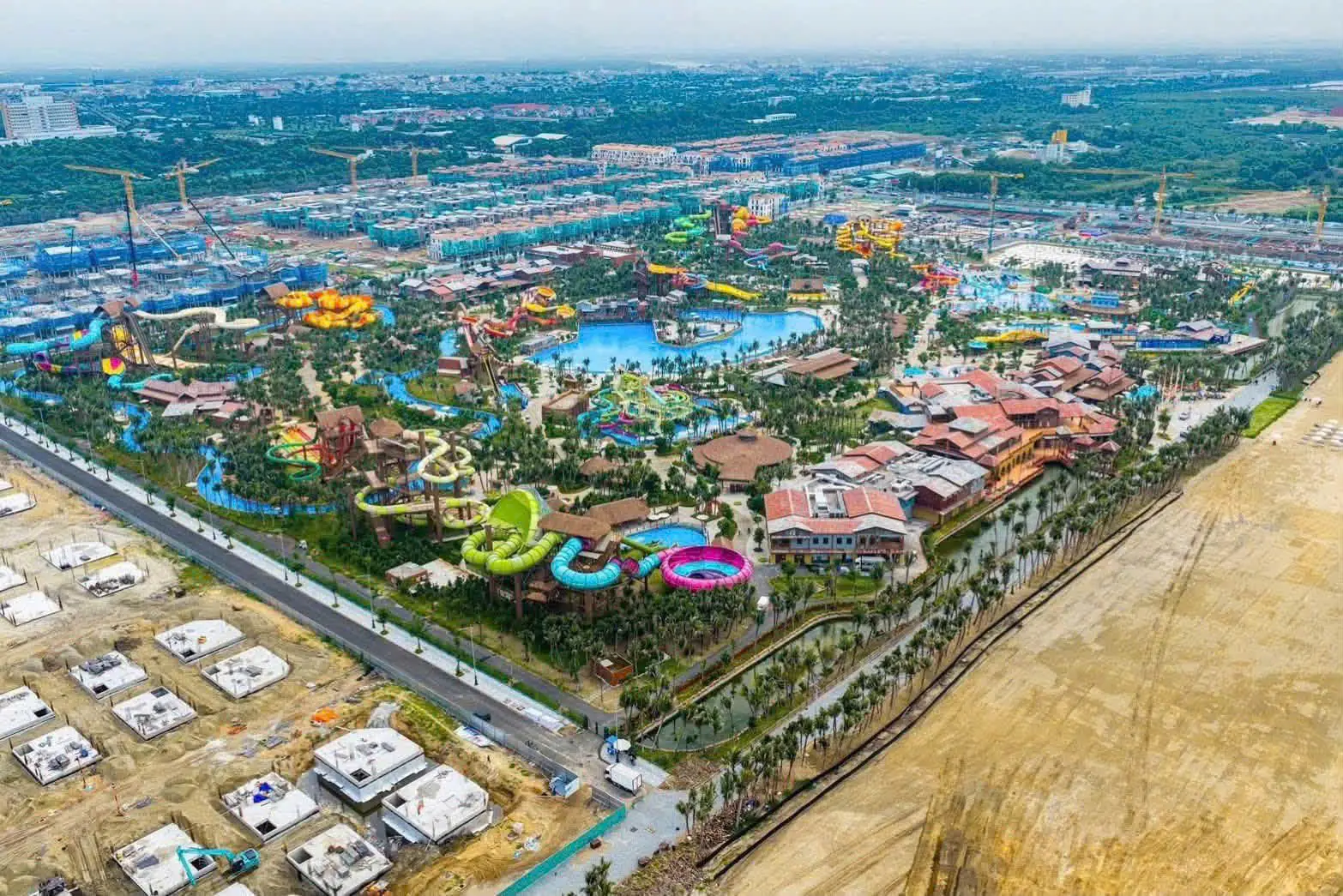

Ảnh chụp công viên nước Sun World trong Blanca City tháng 07/2026 đang vận hành với các đường trượt và hồ tạo sóng, phía trước là các đài móng rời rạc của dải nhà phía biển
Công viên nước Sun World đang vận hành. Phía trước là phần móng đang thi công của dải sát biển.

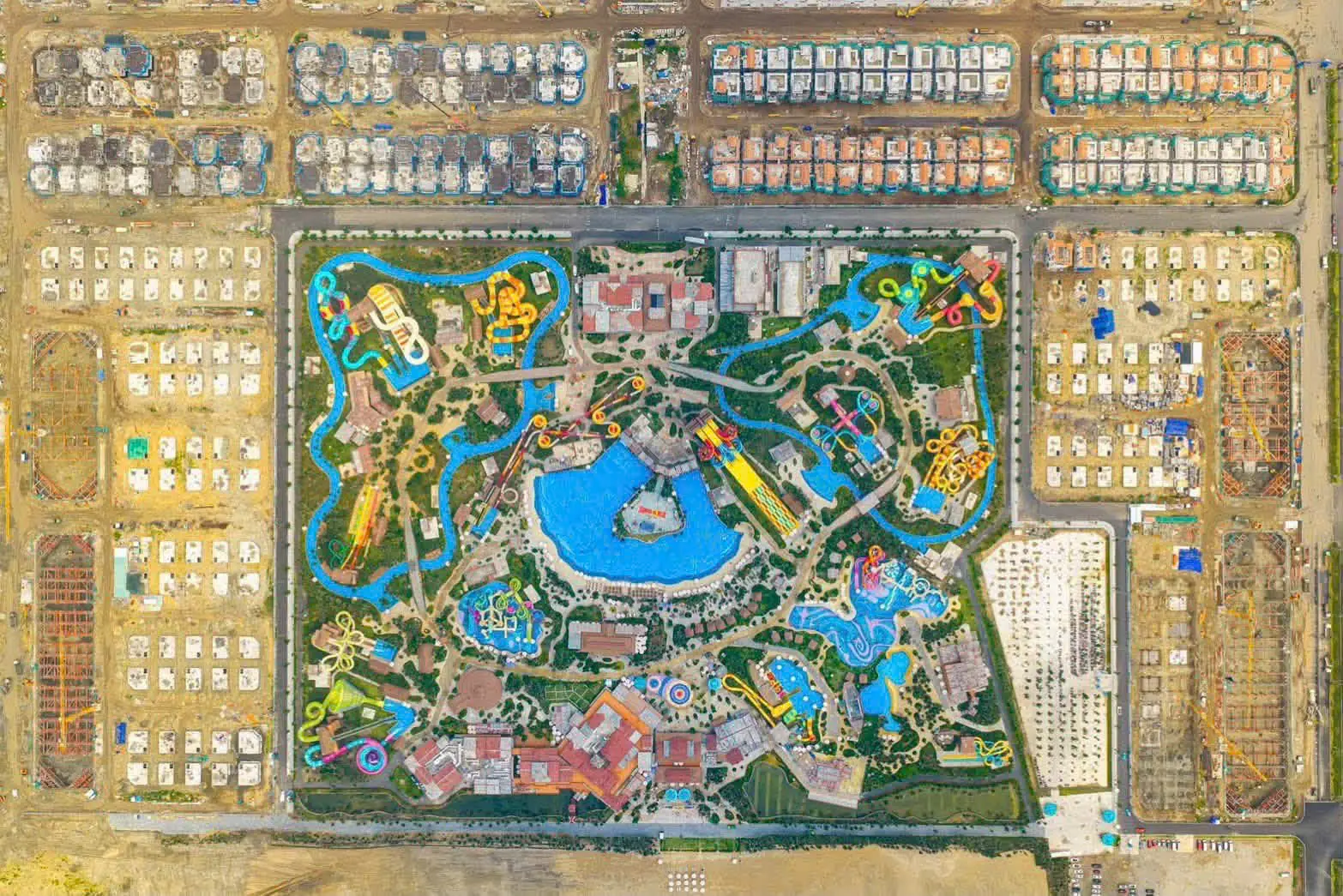

Ảnh chụp toàn khu Blanca City từ trên cao tháng 07/2026, công viên nước Sun World nằm giữa, các lô thấp tầng đã lên mái bao quanh bốn phía
Toàn khu nhìn thẳng từ trên xuống: Sun World ở lõi, các lô thấp tầng bao quanh.
Hạ tầng kỹ thuật
Mở rộng đường Hàng Điều, tăng tốc các hạng mục chiếu sáng, cấp nước và thoát nước.
Phân khu thấp tầng
Hoàn thiện kết cấu xây tường và hoàn thiện mặt ngoài. Riêng khu Beachfront Boutique Villa đạt khoảng 95% phần móng.
Cao tầng và Beacon Tower
Thi công hầm và bê tông đài móng các phân khu B1-2-3 và B5-6-7. Beacon Tower đạt 87% đài móng, OCC1 đạt 43% bê tông đài móng.
Tiện ích nội khu
Thảm nhựa và lát vỉa hè trục nội khu, khớp nối mạng lưới ngầm tại công viên nước Sun World.

Mục tiêu tháng 08/2026, chưa phải kết quả. Chủ đầu tư đặt mục tiêu Beacon Tower đạt 100% bê tông đài móng, khu Beachfront Boutique Villa đạt 100% móng, 100% hầm và 100% đào đất, đồng thời triển khai thi công cảnh quan và công viên nội khu. Đây là kế hoạch, cần đối chiếu lại với bản tin tháng sau trước khi dùng để tính bất cứ mốc nào.

Những mốc dự án đã đi qua

Từ khi duyệt quy hoạch 1/500 tháng 08/2024 tới khi công bố hợp tác khách sạn tháng 03/2026, mười một mốc dưới đây đều có số văn bản hoặc nguồn công khai đi kèm. Mốc nào không có văn bản thì không nằm trong danh sách này.

  1. 26/08/2024Duyệt quy hoạch chi tiết 1/500Quyết định 7179/QĐ-UBND, đính chính bằng Quyết định 9122/QĐ-UBND ngày 26/11/2024.
  2. 09/12/2024Chấp thuận chủ trương đầu tưQuyết định 3230/QĐ-UBND.
  3. 29/04/2025Công nhận kết quả trúng đấu giáQuyết định 1156/QĐ-UBND.
  4. 12/05/2025Cấp sổ đỏ tổng của dự ánGiấy chứng nhận số AA 00619941 cho khu đất 597.475,7 m². Đây cũng là mốc bắt đầu tính 50 năm của phần đất thương mại dịch vụ.
  5. 15/05/2025Giấy phép xây dựng hạ tầng kỹ thuậtSố 30/GPXD.
  6. 16/05/2025Khởi công dự ánTính tới cuối tháng 07/2026 là hơn 14 tháng thi công.
  7. 23/06/2025Giấy phép xây dựng khu thấp tầngSố 54/GPXD, cấp cho phần townhouse và biệt thự Casa.
  8. 25/06/2025Nghiệm thu hạ tầng kỹ thuật giai đoạn 1Phần đường, cấp thoát nước và hạ tầng ngầm của giai đoạn đầu.
  9. 30/06/2025Giấy phép xây dựng khối cao tầng thương mại dịch vụSố 64 và 65/GPXD.
  10. 12/02/2026Công viên nước Sun World 15ha khai trươngTiện ích lớn đầu tiên của dự án đi vào vận hành thật, nằm ở lõi trung tâm.
  11. 24/03/2026Công bố hợp tác với Marriott InternationalBa khách sạn đặt trong dự án, tổng khoảng 1.000 phòng, dự kiến mở cửa năm 2030.
Phối cảnh khu thấp tầng Casa mái ngói đỏ terracotta nhìn từ trên cao, phía sau là công viên nước Sun World và các tháp căn hộ ven biển

Sun World đã khai trương chưa

Khai trương rồi. Công viên nước Sun World rộng 15ha nằm ở lõi dự án mở cửa ngày 12/02/2026 và đang vận hành. Đây là tiện ích lớn duy nhất của Blanca City mà khách kiểm chứng được ngay bằng cách xuống mua vé vào chơi.

Về công suất, hồ sơ đào tạo của đơn vị phân phối ghi hiện đón 5.000 tới 8.000 khách một ngày, và khi chạy hết công suất sẽ đón 15.000 tới 20.000 khách một ngày. Mốc chạy hết công suất ghi trong hồ sơ là 30/04/2026, nhưng bộ hồ sơ tôi đang giữ chưa có văn bản xác nhận đã đạt mốc đó, nên đây vẫn là con số dự kiến.

Con số 25.000 lượt một ngày đang lan trên nhiều trang môi giới không phải số chính thức. Số chính thức trong tài liệu là 15.000 tới 20.000. Với người mua, giá trị của việc Sun World đã chạy nằm ở chỗ phần tiện ích lõi của dự án đã vận hành thật, xuống tận nơi xem được. Một dự án có tiện ích chạy thật thì rủi ro bỏ dở thấp hơn hẳn.

Mốc bàn giao từng phân khu

Bảng này ghi hai trong ba mốc nói ở đầu trang: ngày nhận nhà để sử dụng và ngày bàn giao chính thức. Mốc ra sổ không có trong bảng vì chưa phân khu nào công bố ngày. Ở hai phân khu đã có đủ số liệu, nhánh không vay giãn tiến độ nhận bàn giao chính thức muộn hơn nhánh có vay tròn hai năm.

Mốc bàn giao Blanca City theo bộ chính sách bán hàng tháng 07/2026 của đơn vị phân phối, rà ngày 28/07/2026. Ngày cụ thể của từng khách nằm trong phụ lục tiến độ của chính hợp đồng đã ký.
Phân khuNhận nhà để sử dụngBàn giao chính thứcGhi chú
Casa thấp tầngNgày thứ 285 kể từ ngày ký hợp đồng thực hiện nguyện vọng, sau khi đóng tối thiểu 50% gồm thuếNhánh có vay ngày thứ 285. Nhánh không vay ngày thứ 1015Ba dòng townhouse, song lập và đơn lập bàn giao thô, hoàn thiện mặt ngoài; Grand Villa bàn giao đầy đủ nội thất trừ thiết bị điện. Tính theo ngày ký của từng khách nên mỗi người một ngày lịch khác nhau
Blanca Tower B1 tới B331/12/2027, sau khi đóng tối thiểu 70% gồm thuếNhánh có vay 31/12/2027. Nhánh không vay 31/12/2029Hai nhánh lệch nhau tròn hai năm
Beacon E1 và E231/05/2028, sau khi đóng tối thiểu 70%Hồ sơ chỉ ghi một mốc là 31/05/2028Bàn giao liền tường. Mốc bàn giao chính thức của nhánh không vay chưa có trong hồ sơ
Beacon E3 và E531/05/2028Như E1 và E2Bán qua chuyển nhượng hợp đồng thực hiện nguyện vọng
Blanca Tower B5 tới B7Chưa có trong hồ sơChưa có trong hồ sơCụm giai đoạn 2, chưa có bộ mốc bàn giao
Bảng rộng hơn màn hình, cuộn ngang để xem hết cột.

Khu thấp tầng không có một ngày lịch chung. Mốc của khu này đếm theo số ngày kể từ ngày ký hợp đồng thực hiện nguyện vọng của từng khách, nên hai người mua hai căn cạnh nhau có thể nhận nhà cách nhau vài tháng chỉ vì ký lệch ngày.

Vì sao khu thấp tầng có hai ngày bàn giao cách nhau tròn hai năm

Vì tiến độ thanh toán chia làm hai giai đoạn. Giai đoạn một kết thúc đúng lúc khách chạm ngưỡng được nhận nhà để sử dụng, tức ngày thứ 285. Giai đoạn hai kéo thêm 730 ngày nữa mới tới đợt cuối và bàn giao chính thức, tức ngày thứ 1015.

Cái ngưỡng ở giữa hai giai đoạn có tên riêng trong chính sách bán hàng: Sun Early Key. Với khu thấp tầng, ngưỡng đó là 50% giá trị gồm VAT, với căn hộ là 70%. Chạm ngưỡng thì nhận bất động sản để sử dụng ngay sau nghiệm thu, phần còn lại đóng tiếp trong lúc đã ở. Điều khoản này nằm ngay trong bảng tiến độ của nhánh giãn, nên nó áp cho cả hai nhánh.

Lấy 1015 trừ 285 ra đúng 730 ngày, tròn hai năm. Quy tắc này đã được kiểm bằng văn bản chứ không phải suy đoán: một phiếu tính giá chính thức của căn thấp tầng ghi ngày ký hợp đồng thực hiện nguyện vọng là 19/07/2026, ngày nhận bất động sản để sử dụng là 29/04/2027, và đợt thanh toán cuối theo thông báo bàn giao là 29/04/2029.

Cấu trúc y hệt lặp lại ở Blanca Tower B1 tới B3, chỉ khác là ghi bằng ngày lịch: 31/12/2027 cho nhánh có vay và 31/12/2029 cho nhánh không vay. Hai phân khu khác nhau mà cùng một cách chia, tức đây là cấu trúc của cả bộ chính sách.

Đánh đổi nằm ở đây và nên biết trước khi chọn phương án. Giãn tiến độ để nhẹ dòng tiền thì đổi bằng việc bàn giao chính thức lùi lại. Ba thứ tính từ mốc đó nên cũng lùi theo: thời gian bảo hành, ba năm miễn phí dịch vụ quản lý, và chặng làm sổ. Đây là điều khách hay biết sau khi đã ký, và cũng là điều dễ giận nhất khi biết muộn.

Cách tự tính ngày bàn giao căn của mình

Lấy ngày ký hợp đồng thực hiện nguyện vọng của chính mình, cộng 285 ngày ra ngày nhận nhà để sử dụng, cộng 1015 ngày ra mốc bàn giao chính thức của nhánh không vay. Nhánh có vay thì bàn giao chính thức trùng luôn với ngày thứ 285.

Ký ngày 01/07/2026
Ngày thứ 285 rơi vào 12/04/2027. Ngày thứ 1015 rơi vào 11/04/2029.
Ký ngày 19/07/2026
Ngày thứ 285 rơi vào 29/04/2027. Ngày thứ 1015 rơi vào 29/04/2029. Đây là hai ngày đọc thẳng từ một phiếu tính giá chính thức của căn thấp tầng, không phải tính nhẩm.

Hai chỗ dễ tính sai. Thứ nhất, ngày gốc là ngày ký hợp đồng thực hiện nguyện vọng, không phải ngày đặt cọc giữ chỗ và cũng không phải ngày ký hợp đồng mua bán sau này. Thứ hai, mốc nhận nhà còn kèm điều kiện đã đóng tối thiểu 50% gồm thuế, nên ai chậm tiến độ thanh toán thì ngày 285 không tự động tới.

Ba câu về ngày tháng nên hỏi trước khi ký

Khu thấp tầng Casa có đủ cả hai mốc và đã đối chiếu được bằng phiếu tính giá thật. Ba câu dưới đây dành cho ai đang xem thêm phân khu khác, hoặc muốn chốt chặt phần sau bàn giao. Hỏi tới đâu tôi xin văn bản gửi lại tới đó, kèm ngày trên văn bản.

Beacon đi nhánh giãn tiến độ thì bàn giao chính thức ngày nào. Hồ sơ hiện ghi một mốc 31/05/2028 cho việc nhận nhà. Casa và Blanca Tower đều có mốc thứ hai muộn hơn cho nhánh giãn, nên câu này gần như chắc có đáp án nằm trong bộ hợp đồng. Hỏi kèm một vế nữa: đáp án đó ghi ở văn bản nào.

Cụm B5 tới B7 giai đoạn hai đã có lịch chưa. Ba tòa này bán sau và bộ hồ sơ hiện hành chưa kèm lịch bàn giao. Ai nhắm giai đoạn hai thì đây là câu đầu tiên.

Sau bàn giao bao lâu thì cầm sổ. Cả ba dòng sản phẩm đều chưa có mốc cứng cho việc cấp giấy chứng nhận, và đây là chuyện thường gặp với nhà hình thành trong tương lai. Cơ chế thì rõ: đợt cuối bằng 5% đóng vào tài khoản đảm bảo cấp giấy chứng nhận, chủ đầu tư trả lãi 8% một năm cho khoản đó, chi tiết ở trang pháp lý.

Cụm khách sạn Marriott mở năm nào

Năm 2030. Marriott International và Sun Group công bố ngày 24/03/2026 rằng ba khách sạn sẽ đặt trong Blanca City với tổng khoảng 1.000 phòng, và cả ba dự kiến mở cửa năm 2030, tức còn khoảng bốn năm nữa.

Vung Tau Marriott Hotel
300 phòng
Moxy Vung Tau
350 phòng
Four Points by Sheraton
350 phòng

Ba khách sạn này do chính các thương hiệu vận hành và là khách sạn riêng của họ, không phải đơn vị quản lý các tòa căn hộ trong dự án. Đơn vị vận hành cụm căn hộ B6 và B7 tới tháng 07/2026 vẫn chưa được công bố chính thức, nên nếu ai gán một tên thương hiệu cụ thể cho căn hộ thì nên hỏi họ văn bản nào nói vậy.

Với người mua khu thấp tầng, cụm khách sạn có nghĩa từ 2030 trở đi, qua nguồn khách và mặt bằng giá thuê chung của cả khu. Ai tính bài toán khai thác trong ba năm đầu thì nên tính không có phần này.

Hạ tầng quanh dự án tới năm 2030

Ngoài hàng rào dự án có bốn nhóm hạ tầng đang chạy: cao tốc Biên Hòa Vũng Tàu, sân bay Long Thành, tuyến đường sắt nhẹ Thủ Thiêm Long Thành, và việc mở rộng cảng Cái Mép Thị Vải. Đây là lộ trình quy hoạch, không phải cam kết với người mua.

Trong 2026. Cao tốc Biên Hòa Vũng Tàu giai đoạn 1 thông xe và sân bay Long Thành giai đoạn 1 khai thác. Hai hạng mục này quyết định thời gian chạy xe từ Thành phố Hồ Chí Minh xuống Vũng Tàu, thứ ảnh hưởng trực tiếp tới lượng khách cuối tuần của cả khu.

Trong 2027. Vận hành dải thương mại mặt biển của dự án và mở rộng cảng Cái Mép Thị Vải.

Từ 2030 trở đi. Cụm ba khách sạn mở cửa, đường sắt nhẹ Thủ Thiêm Long Thành vận hành, cao tốc Biên Hòa Vũng Tàu giai đoạn 2 và sân bay Long Thành giai đoạn 2.

Một lưu ý thẳng thắn về nhóm mốc này: hạ tầng công cộng do Nhà nước và các chủ đầu tư khác quyết định, và các mốc dạng này trượt là chuyện thường. Khi tính kế hoạch của mình, anh chị lấy mốc ghi trong hợp đồng của chính mình làm gốc, còn các mốc hạ tầng ở đây thì để tham khảo.

Hỏi mốc bàn giao của căn cụ thể

Ngày bàn giao khu thấp tầng tính theo ngày ký của từng khách và tách hai nhánh, nên con số đúng chỉ có khi biết căn và phương án thanh toán. Ba thông tin là đủ để tôi gọi lại.

Dòng nhà quan tâm
Ngân sách dự kiến
Thêm yêu cầu riêng
